纠错
全专业资料、题库、学位、网课
最高直省2344元
上千+科次精品网课
买网课即送全真模考题库
五千+科次教材资料
电子资料满三件9折
五千+科次在线题库
全真呈现历年考试试题

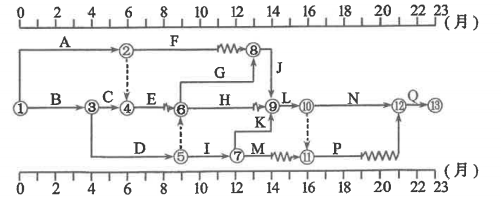

1、[主观题]【案例分析题】案 例:根据工程建设的需要,建设单位与施工单位签订了施工合同,经项目监理 机构批准的施工总进度时标网络计划如题32图所示(时间单位:月),合同工期 23个月,各项工作均按最早开始时间安排且匀速施工。

施工过程中发生如下事件:
事件1:工作A 为基础工程,施工中发现未探明的地下原有基础障碍物,处理障碍物导致工作A暂停施工2个月,施工单位向项目监理机构提出工程延期申请。
事件2:由于建设单位订购的工程设备未按照合同约定时间进场,使工作J比原计 划推迟2个月开始,施工单位提出索赔,要求工期延期2个月。
问 题 :
(1)指出题32图中所示施工总进度计划的关键线路及工作F 、H 、M 的自由时 差。
(2)针对事件1和事件2,项目监理机构应批准工程延期分别为多少?说明理由。
2、[单选题]单位工程施工平面布置涉及以下工作:①确定起重机位置;②布置水电管网;③ 布置运输道路;④布置临时设施等。正确的设计步骤是
3、[主观题]【简答题】简述降低施工项目成本的途径。
4、[名词解释]质量管理
5、[名词解释]技术组织措施
